長岡京市/T様邸

長岡京市/T様邸

カテゴリ|注文住宅

予想図

物件データ

Base木造2階建て(新築)
Scale敷地面積:166.34㎡
延床面積:102.42㎡

建築中レポート

1. 2016年02月24日
地鎮祭

地鎮祭

地鎮祭を行いました!
地鎮祭とは、工事の無事や安全と建物や家の繁栄を祈る儀式です。
着工にあたり、神職をお招きして神様にお供え物をし、祝詞をあげ、お祓いをして浄めます。
そして最初の鍬や鋤を入れ、工事の無事を祈る、大切な儀式です。
しっかりお祈りをして、これからいよいよ工事開始です!

2. 2016年03月14日
擁壁工事

擁壁工事

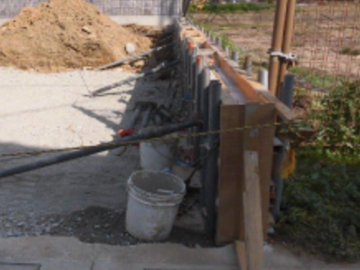

もともとあった擁壁が古くなり傾きが出ていたため、今回新しく作り直すことになりました。
こちらの写真はその擁壁を新しく作り直しているところです。
擁壁とは、崖や盛り土の側面が崩れ落ちるのを防ぐために築く壁で、土留ともいわれます。

3. 2016年03月14日
宅地造成

宅地造成

擁壁工事の横で、宅地造成を行いました。
元々の地面の高さよりも駐車場になる部分の土を取って、道路と同じ高さになるよう、低くしています。

4. 2016年03月14日
擁壁工事・宅地造成完了!

擁壁工事・宅地造成完了!

擁壁工事と宅地造成が無事完了しました!こちらが新しい擁壁と駐車場部分。このあと、基礎工事に入っていきます。

5. 2016年03月25日
配筋工事

配筋工事が完了しました!

基礎工事が始まっています。文字通り、建物の基礎となる大事な工程です。

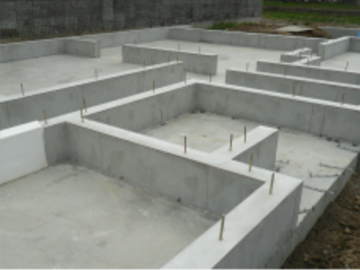

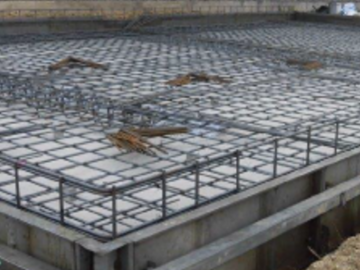

こちらの写真は地業工事の後、鉄筋が組まれたところ。

配筋工事が完了したら、鉄筋が設計図書どおりの太さや配置になっているか、
コンクリートの中に鉄筋がしっかり入るようになっているか、など細かくチェックします。

検査も無事完了!このあと、コンクリートを打設していきます。

6. 2016年04月06日
基礎工事

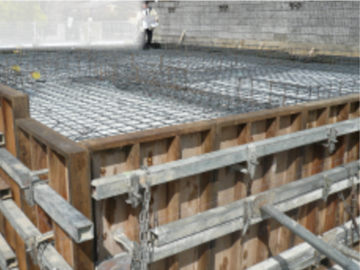

コンクリート打設

底盤(スラブといいます)部分にコンクリートを流し入れます。基礎の外周に沿って、型枠を外した状態です。少し期間をおいて、次の工程にうつります^^

7. 2016年04月10日
基礎工事

基礎立ち上がり部分打設

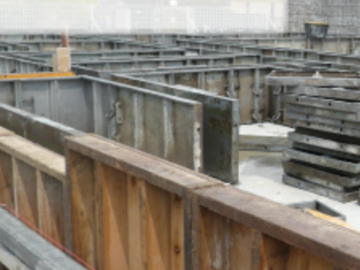

底盤部分と同様、型枠を組み、締め固めをしっかりと行いながら、コンクリートを流し込みます。
コンクリートは膨張するので、乾くまで型枠をはめたまま置いておきます。

8. 2016年04月14日
基礎工事

基礎工事完了!

3,4日おいて型枠を外しました。立ち上がり部分の上に出ているのが、アンカーボルトです。これで基礎と土台を連結します。次はいよいよ建て方です!

9. 2016年04月15日
建て方

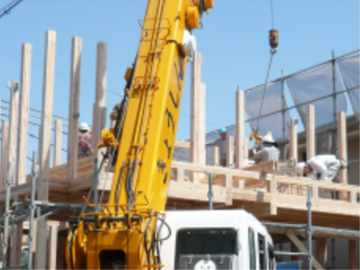

建て方~1階部分~

基礎工事が完了し、いよいよ建て方です!お天気の良い日に一気に作業を進めます!

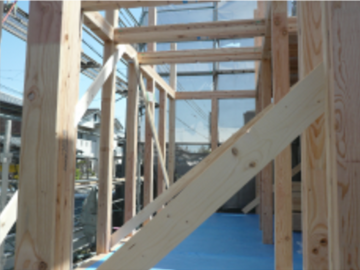

こちらは1階部分。土台の上に立てた柱と、その上に水平に掛けられた梁、斜めになっているのは筋交いです。筋交いとは、壁に斜めに入れて横からの力に抵抗するための大切な部材です。

10. 2016年04月15日
建て方

建て方~2階部分~

次は2階部分です。1階同様、柱と梁、屋根の骨組み(小屋組といいます)を組み立てていきます。

11. 2016年04月15日
建て方

建て方完了!

建て方が無事に完了!T様、上棟おめでとうございます^^
次は壁の工事の様子をレポートします♪

12. 2016年06月15日

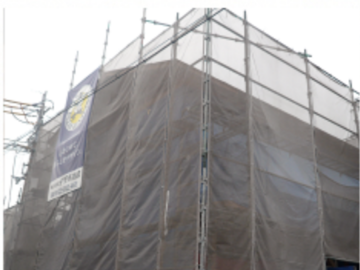

外観現る!

外観現る!

T様邸、足場がとれて外観が姿を現しました!このあと内装工事へと進みます◎工事もいよいよ終盤です!

13. 2016年06月17日
壁の工事について-パート1-

壁の工事について-パート1-

工事は着々と進んでいます!今回は壁の工事が進む様子をレポートします♪
こちらの写真は、壁の外側に透湿防水シートを貼り、ラス下地といわれる木材を打ち付けたところです。
透湿防水シートは、壁の中の結露を防ぐために使用され、
湿気を外に逃がして、外からの雨水は通さないという働きがあります。

ラス下地とは、ラスといわれる金網を留める下地のこと。そのラスもまた、壁のモルタルが剥がれないようにするための下地です。

14. 2016年06月17日

壁の工事について-パート2-

壁の工事について-パート2-

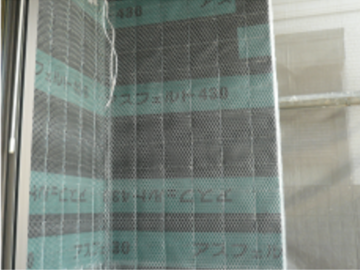

アスファルトフェルトとラスを貼りました!こちらの写真の金網がラス、その下に見える緑色のシート状のものがアスファルトフェルトです。外からの水の浸入を、これでしっかり防ぎます。透湿防水シートとラス下地の間には、胴縁といわれる木材の分だけ隙間があいています。これが空気の通る層となり、湿気を外に逃がしてくれます。外壁通気工法といいます。
この後モルタルを塗り、上から吹き付けをすれば外壁の完成です!

15. 2016年06月17日
壁の工事について-パート3-

壁の工事について-パート3-

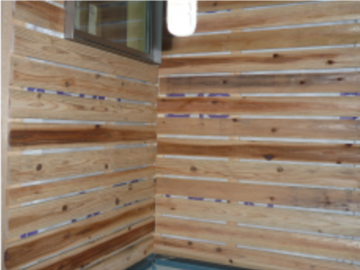

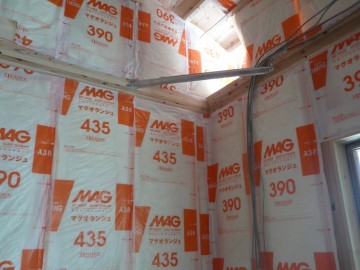

今度は内壁の工事についてです!ラス下地を張った後、内側に断熱材を入れていきます。デザオ建設では、高性能グラスウールを標準で採用しています。

16. 2016年06月17日
壁の工事について-パート4-

壁の工事について-パート4-

こちらは壁の下地のハイクリンボードを施工したところです。これにはホルムアルデヒドを吸収分解する働きがあり、お部屋の空気環境をきれいに保ちます。この後、仕上げのクロスを貼って完成です☆

17. 2016年06月23日
アクセントに

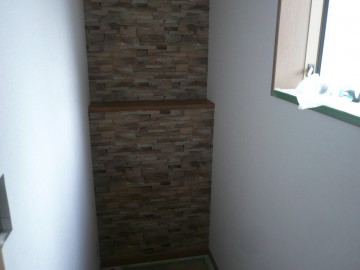

アクセントに

内装工事も着々と進みます。こちらは壁の一面だけタイルを貼り、アクセントに^^完成まであと少し、どんな風になるか楽しみです!

18. 2016年07月12日
和室

和室

こちらは和室の様子。まだ畳が入る前ですが、形がだんだん見えてきましたね^^

19. 2016年08月06日
内装工事完了!~和室~

内装工事完了!~和室~

前回のレポート時にはまだ畳が入っていなかった和室も、落ち着いた雰囲気が素敵な空間に仕上がりました。小さな窓から入る光もポイントの一つです。

20. 2016年08月06日
内装工事完了!~LDK~

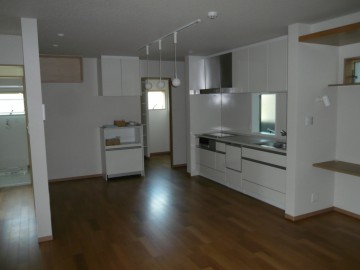

内装工事完了!~LDK~

内装工事が無事完了しました!こちらはLDK。3つ並んだまるい照明が空間のアクセントになっています。キッチン周りの収納もたっぷりで、機能性も抜群ですね◎

21. 2016年08月13日
外構

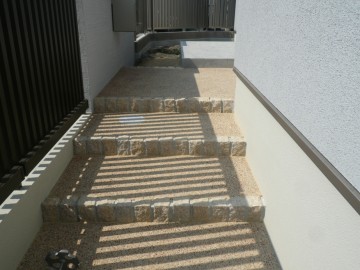

外構工事

T様邸、外構工事も着々と進んでおります!お引き渡しももう直前。ラストスパートです!

22. 2016年08月25日
お引き渡し

お引き渡し

T様邸、いよいよお引き渡しを迎えました!世界にたった一つのお住まいの完成です。T様、長い間現場レポートにご協力いただいたこと、深く感謝申し上げます。誠にありがとうございました。今後もアフターメンテナンスなどで随時お伺いさせていただきますね!これからも末永いお付き合いを、どうぞよろしくお願いいたします。

スケジュール

2016年8月下旬お引き渡し予定
